昌吉天池能源煤制天然气项目220千伏业扩配套输变电工程送电投运

昌吉天池能源煤制天然气项目220千伏业扩配套输变电工程送电投运

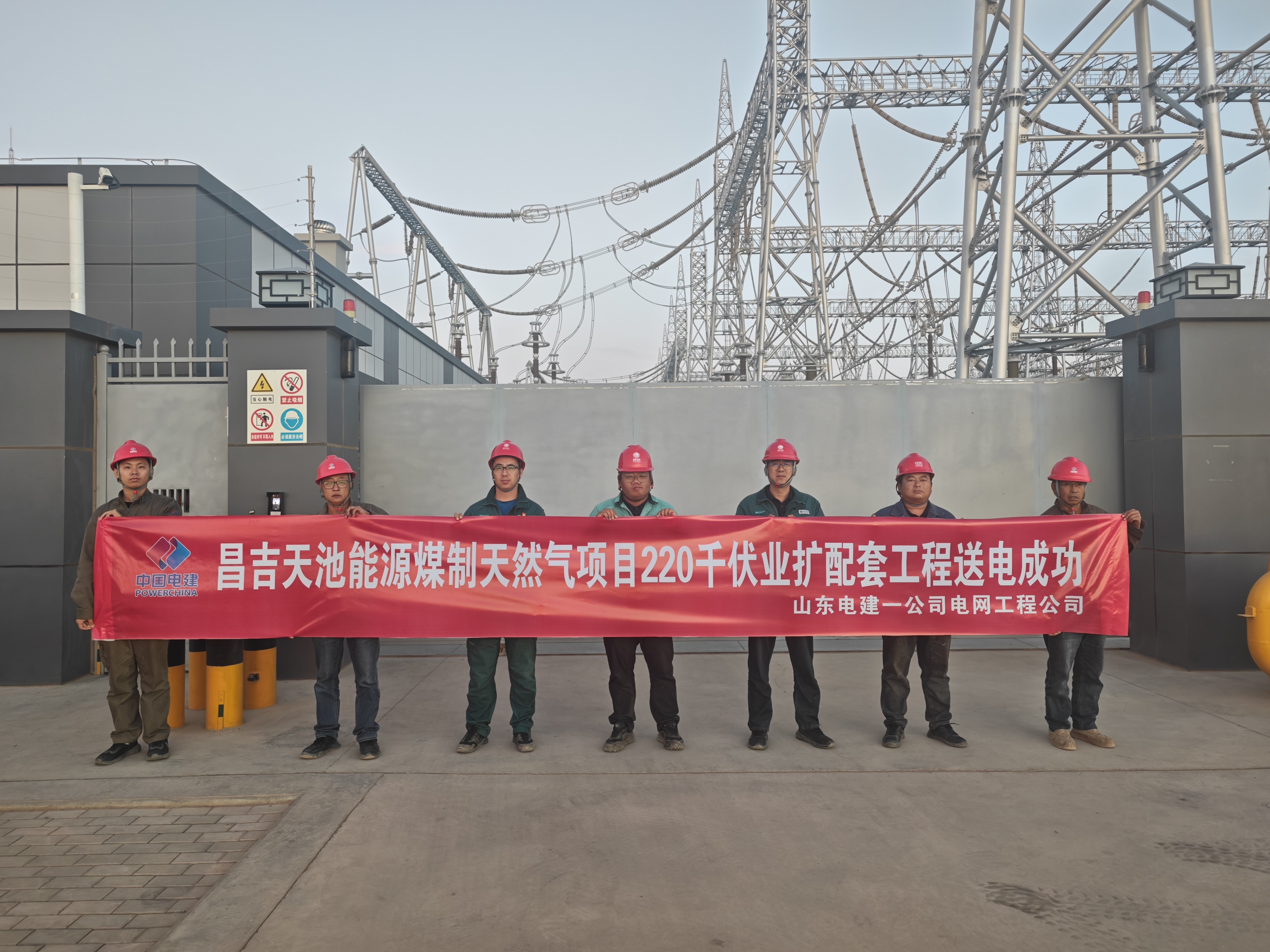

近日,由山东电建一公司承建的昌吉天池能源煤制天然气项目220千伏业扩配套输变电工程顺利完成送电操作,实现阶段性并网投运,以工程建设的实际成效向国庆献礼。本次完成军煤I线、军煤Ⅱ线两条线路送电,标志着项目建设取得关键性突破,为后续整体投产奠定坚实基础。

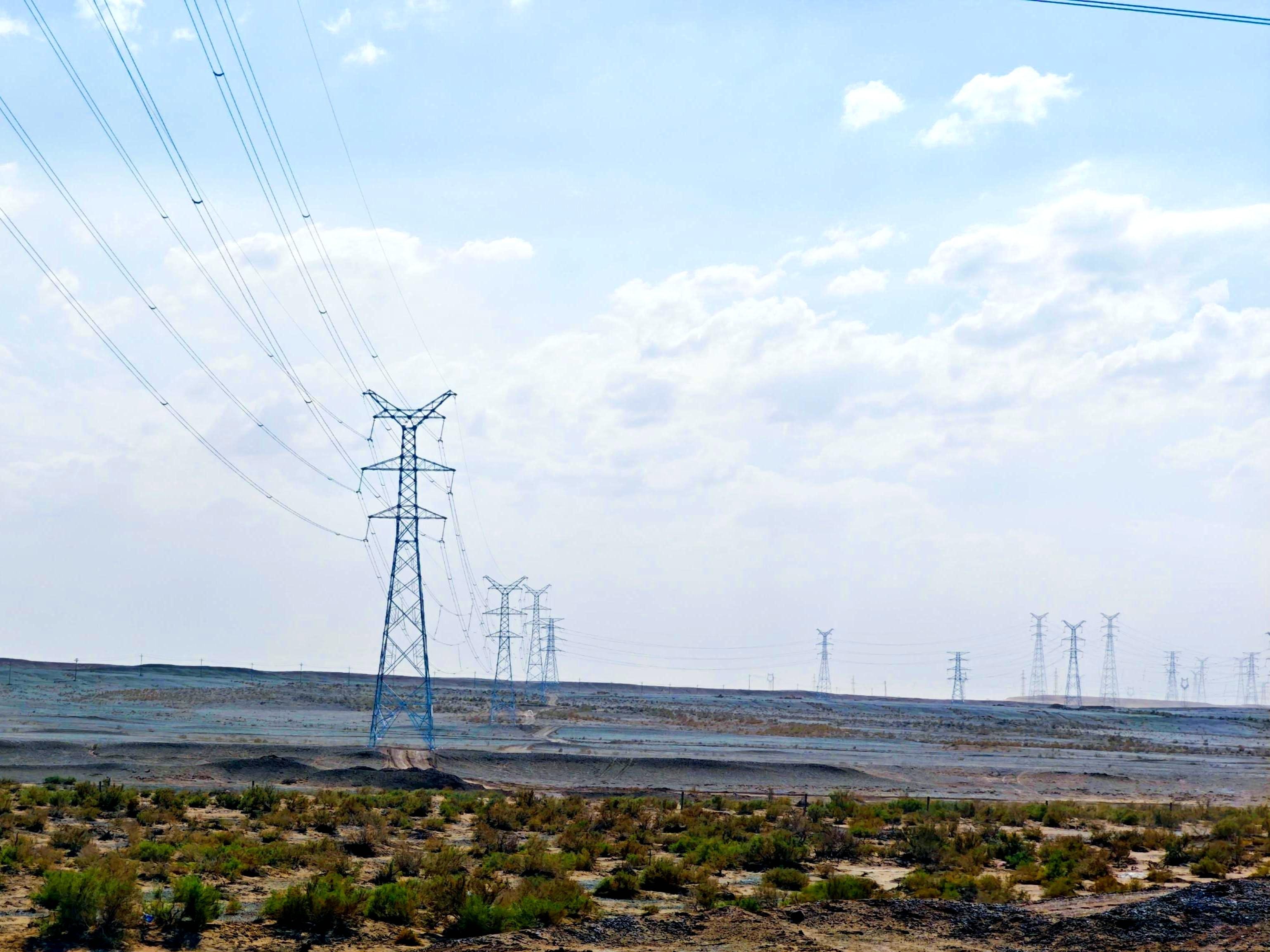

本工程线路起于将军庙750kV变电站,终点接入昌吉天池能源煤制天然气220kV变电站。全线新建铁塔178基,路径总长29公里,采用并行双回双线架设,架设导线总长696.83公里。同步扩建6处间隔,配套安装6台HGIS设备、18台电压互感器、6组避雷器及相应设备基础。


面对工期紧、自然环境恶劣、协调难度大、临近带电体作业风险高等重重考验,项目部科学统筹、多措并举。施工正值夏季酷暑高温,项目部配齐防暑物资,错峰排布户外高空及组塔架线作业。针对戈壁滩大风、昼夜温差大等不利条件,项目部统筹施工组织,优化完善施工方案,重点强化混凝土养护与设备防护。面对跨铁路3处、省道1处、钻越750kV线路2处、跨越220kV及以下线路17处等复杂工况,项目部精准抢抓有限窗口期,主动对接交通、电网运维等单位,逐项完成手续报批,完成全部20余处跨越施工共用30天,展现“电建铁军”速度,获得各方高度赞扬。

针对站内扩建间隔紧邻750千伏带电设备、吊装接线近电风险高的特点,项目部提前辨识风险、优化作业窗口,优先在间隔停电、带电侧隔离条件下实施吊装。作业区域设置硬质隔离围栏和高压警示标识,专人全程旁站监护,吊装设专职司索指挥,人员与带电设备保持不小于8米、吊车距带电体不小于11米的安全距离;所有停电设备作业前先挂接地线,严防感应电伤害,确保近电作业万无一失。全体建设者倒排工期、昼夜奋战,最终提前完成送电任务。


本工程是昌吉天池能源煤制天然气项目核心外部电力配套工程。项目全面建成投运后,将有力支撑天池能源煤制天然气装置实现稳定连续生产,助力构建“光-电-氢-碳”多能耦合绿色煤化工产业体系,推动新疆得天独厚的自然资源优势加速转化为经济优势,服务国家能源安全战略,带动地方产业转型升级,促进区域就业增收,释放良好的经济、社会与生态综合效益。
