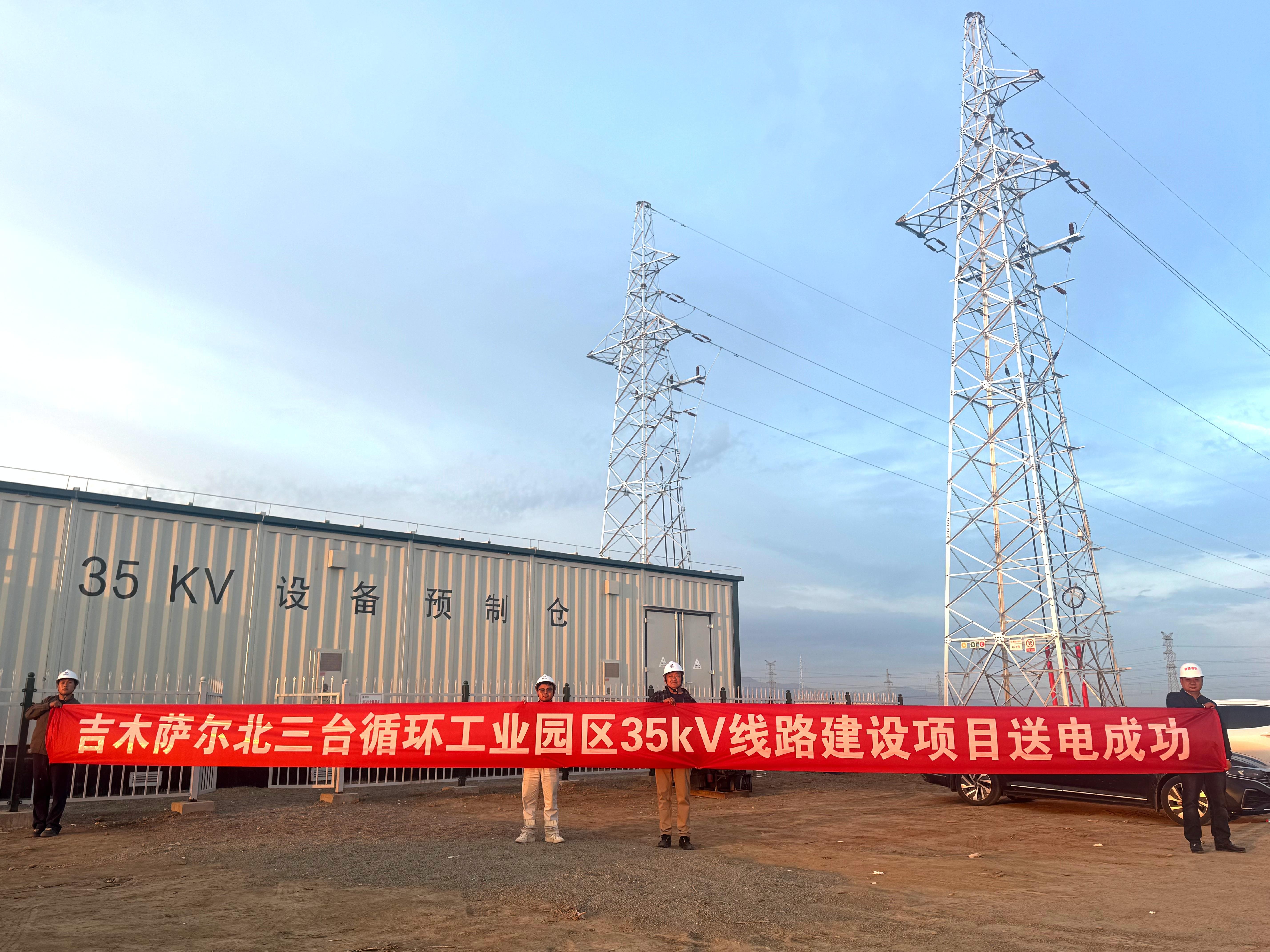

9月25日,由山东电建一公司承建的吉木萨尔北三台工业园区35千伏线路项目顺利完成全部送电操作、一次带电成功并网投运。项目自开工到投运用时三个月,严格恪守约定工期,高标准完成施工、调试、验收全流程操作,以高质量履约成果向“双节”献礼,为北三台循环工业园区筑牢电力根基。

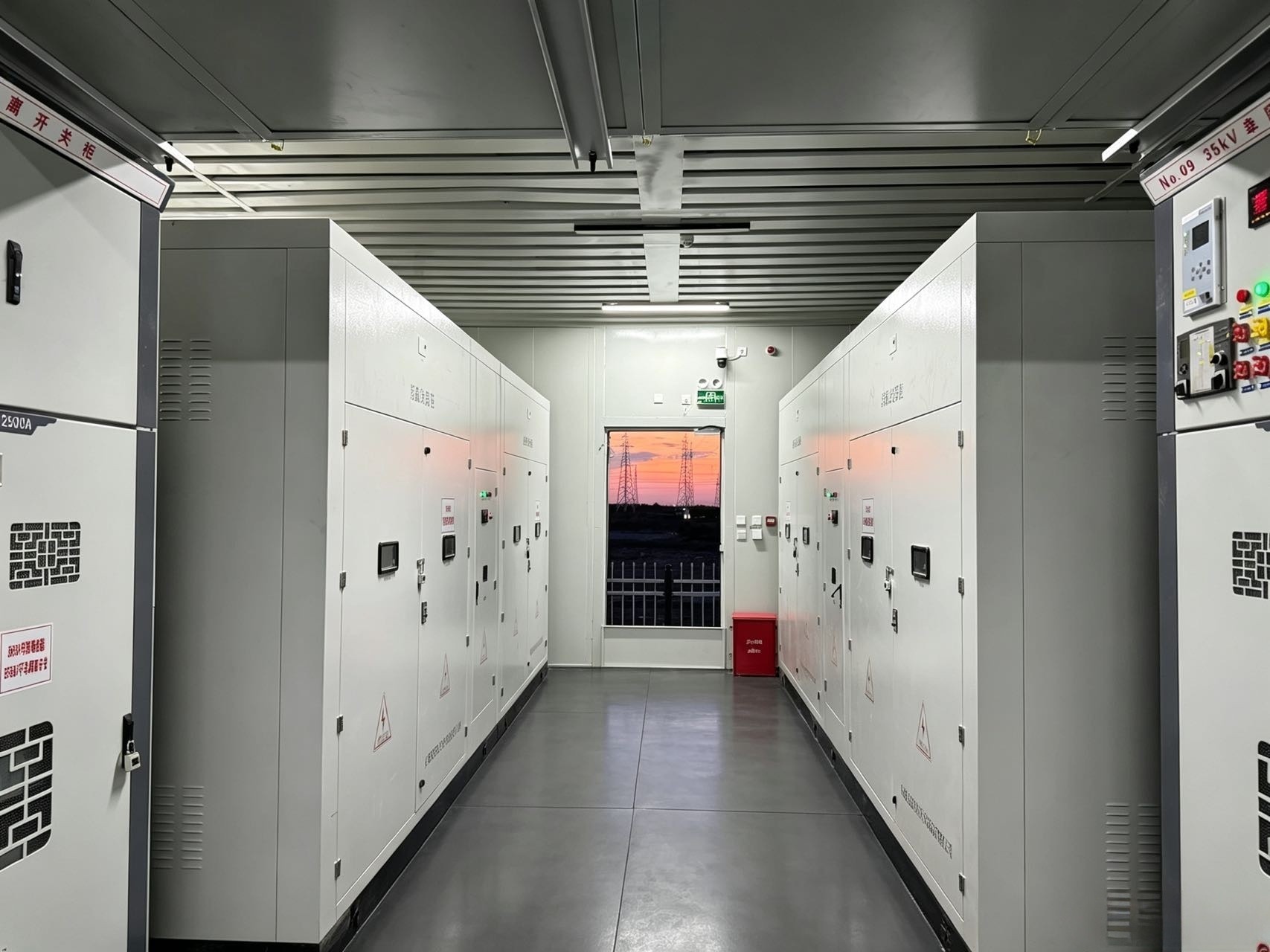

本工程起于220千伏幸福变电站35千伏侧间隔,两回电缆出线接入本期新建35千伏两进六出开关站。新建电缆排管4.84公里、单回架空线路11.4公里,全线新建杆塔55基、电缆井90基,同步建设开关站电气、控制、通信及各类附属设施。作为园区核心电力配套工程,项目建成后将显著完善区域35千伏网架,提升园区供电容量与可靠性,重点保障循环化工、新材料等企业连续生产用电。

项目建设工期紧、任务重,又恰逢夏季高温戈壁施工,面临烈日暴晒、风沙大、高空作业多、多专业交叉等重重挑战。项目部科学统筹、细化方案,倒排工期、挂图作战,合理优化作业时段,将立塔、架线等户外施工安排在早晚气温相对较低时段,现场备足防暑物资,确保人员安全。对电缆排管、杆塔基础等关键工序提前开展技术复核,严把隐蔽工程验收关,强化安全质量双重管控,严格执行风险告知、每日巡查、立查立改。高效衔接物资到货、土建、安装、调试各环节,最大限度压缩施工冗余时间,保障各专业施工有序穿插。项目部全体干部职工坚守一线、艰苦奋战,最终高标准完成全部建设任务。

作为北三台循环工业园区核心电力配套工程,项目送电投运将补齐园区供电配套短板,优化35千伏网架结构,提升供电可靠性和稳定性,有效破解了重点企业龙都石化用电保障瓶颈,更有力支撑龙都石化安全稳定满负荷生产,对完善园区电网架构、助推区域产业升级具有重要意义。(秦鹏供稿)
